Anleggsarbeid Berget – del 3

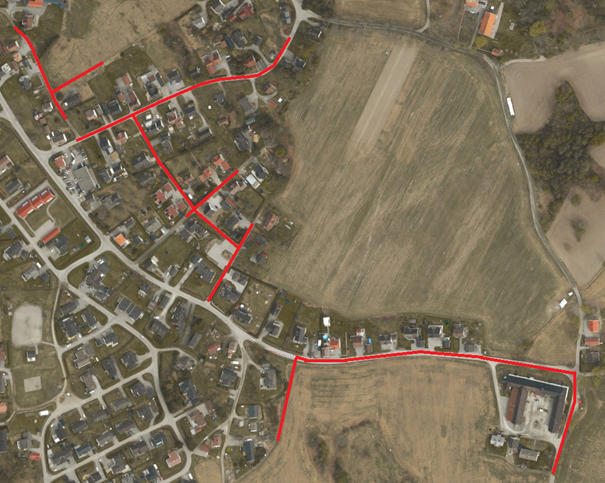

Nome kommune ved Kommunalteknikk skal fornye vann- og avløprsrør i området Berget, nærmere bestemt Helgeroa, Bergegata, Hekkvegen, Greteslund, Stubben, Smievegen og Hollavegen

Bakgrunn for tiltak

Anleggsarbeidet er en del av plan for opprydding i vann og avløpshåndtering på Berget.
Målet er å fornye vannledningene, separere spillvann (kloakk) og overvann (regnvann), sanere slamavskillere og knytte boliger til det kommunale avløpsnettet. Separeringen vil redusere mengden fremmedvann (regnvann) som ledes til renseanlegget og dermed bidra til bedre og mer effektiv rensing.

I forbindelse med separeringen av det kommunale ledningsnettet er det nødvendig at også private stikkledninger separeres. Tiltaket vil ha begrenset effekt dersom overvann fortsatt ledes inn på den kommunale spillvannsledningen via private stikkledninger.

Berørte eiendommer langs anleggstraseen vil motta varsel om pålegg om ett eller flere tiltak, avhengig av dagens avløpsløsning. Tiltakene kan omfatte separering av private stikkledninger, sanering av slamavskiller og tilknytning til det kommunale avløpsnettet.

Se mer informasjon om separering av private stikkledninger på Nome kommune sine sider:

https://www.nome.kommune.no/tjenester/veg-vann-avlop-og-renovasjon/avlop/

Nome kommune har ikke fullstendig dokumentasjon på de private stikkledningene, hvilken tilstand de er i, eller om spillvann og overvann føres i separate ledninger fra boligen til det kommunale ledningsnettet. Det er huseiers ansvar å ha oversikt over egne stikkledninger og melde fra til kommunen dersom det gjøres endringer. For mange eldre eiendommer er dokumentasjonen mangelfull eller ikke lenger tilgjengelig.

Erfaring viser at mange eldre boliger ble oppført uten separate ledninger for spillvann og overvann. Takvann og drensvann kan derfor være koblet til spillvannsledningen i stedet for å ledes i en egen overvannsledning eller håndteres lokalt på eiendommen.

Det er den enkelte huseiers ansvar å dokumentere at private stikkledninger for vann og avløp er i forskriftsmessig og tilfredsstillende stand, og at spillvann og overvann er separert. Ledningene skal blant annet være tette, fungere som forutsatt og ikke føre til lekkasjer, innlekking eller andre driftsforstyrrelser.

Som en del av prosjektet vil entreprenøren utføre rørinspeksjon av den private spillvannsledningen fra grøften og inn mot boligen når ledningen avdekkes under anleggsarbeidet. Formålet er å dokumentere ledningens tilstand og avdekke eventuelle tilkoblinger av overvann. Dokumentasjonen vil danne grunnlag for kommunens vurdering av behovet for utbedringer. Inspeksjonen krever ikke tilgang til boligen, og huseier vil ikke bli belastet for arbeidet.

Dersom det avdekkes feil eller mangler ved de private stikkledningene, vil huseier bli pålagt å utbedre disse. Kostnadene ved nødvendige utbedringer dekkes av huseier.

Dersom takvann eller drensvann er koblet til den private spillvannsledningen, vil huseier bli pålagt å koble dette fra. Takvann og drensvann skal som hovedregel håndteres på egen eiendom uten å medføre ulemper for egen eller omkringliggende eiendommer. Dersom drensvann ikke kan håndteres lokalt, skal det føres i en separat overvannsledning. Takvann skal ledes ut på egen eiendom.

Praktisk informasjon

Det vil være GS Maskin AS som utfører anleggsarbeidet.

Nome kommune vil bruke telefonvarsling i forbindelse med informasjon til beboere. Du bør sjekke om du er registrert med rett telefonnummer, gå til:https://www.nome.kommune.no/tjenester/veg-vann-avlop-og-renovasjon/varsling-til-publikum/

Det vil bli avholdt et informasjonsmøte om anleggsarbeidene. Innkalling med tidspunkt og møtested vil bli sendt på SMS til direkte berørte eiendommer.

I forbindelse med anleggsarbeidene vil det bli gjennomført en tilstandsregistrering av alle hus langs anleggstraseen. Nome kommune har engasjert Multiconsult til å utføre registreringen. Formålet er å dokumentere eksisterende tilstand på grunnmurer, vegger og andre konstruksjoner som kan bli påvirket av arbeidene. Registreringen vil foregå både innvendig og utvendig på hus og garasjer.

Multiconsult vil kontakte huseierne direkte for å avtale tidspunkt for besøket. Tilstandsregistreringen vil bli gjennomført fortløpende.

For å kunne skifte ut den kommunale vannledningen må vannforsyningen i eksisterende ledning stenges. Berørte boliger vil i anleggsperioden få midlertidig vannforsyning gjennom provisoriske vannledninger som legges på bakken og kobles til den enkelte bolig.

Tilkoblingen til boligen tilpasses de lokale forholdene. Den kan blant annet utføres ved tilkobling til eksisterende stikkledning eller utekran, eller ved at en provisorisk ledning føres gjennom en lufteventil i kjellerveggen og kobles til innvendig. Entreprenøren vil kontakte huseier for å avtale hvilken løsning som skal benyttes.

Fremdriftsplan

Dette er nåværende overordnede fremdriftsplan, det kan forekomme endringer.

Oppstart anleggsutførelse – september 2026

Gravearbeider:

Bergegata, september 2026 - januar 2027

Helgeroa, september 2026 – november 2026

Hekkvegen, november 2026 – februar 2027

Greteslund, januar 2027 – februar 2027

Stubben, februar 2027

Briskemyrvegen, februar 2027 – mai 2027

Hollavegen, februar 2027 – juni 2027

Smievegen, mars 2027 – mai 2027

Gartnerarbeider vil utføres fortløpende

Opprettings – og asfaltarbeider:

Oppretting og 1. lag med asfalt, april 2027 – mai 2027

2. lag med asfalt, september 2027



Kontaktinfo:

postmottak@nome.kommune.no



Anleggsleder entreprenør

Jan Tore Stoa

GS Maskin AS

Tlf.: 48141037

Epost: jantore@gsmaskin.no
